1

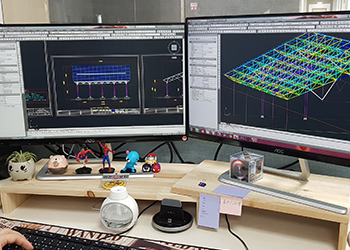

한전연계용량 확인, 인허가가능지역 확인, 설치용량 확인
2

해당 광역 지자체 서류 접수 및 허가

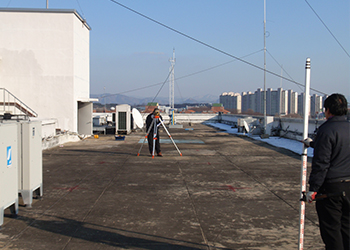

3

해당 지자체 서류 접수 및 허가

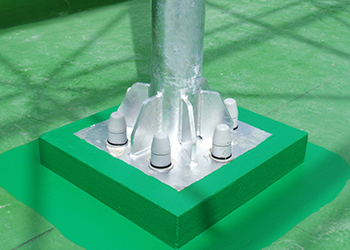

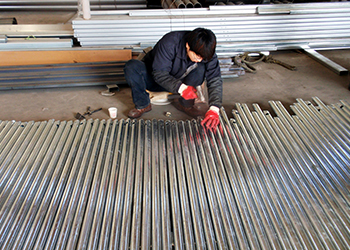

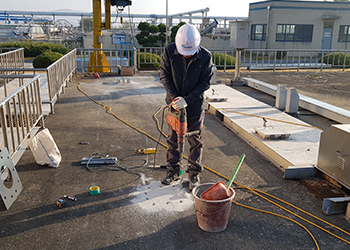

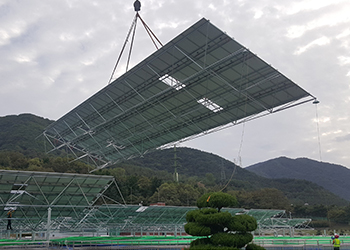

4

세무서 사업자 등록
5

현장확인 및 인입점 결정, 한전 인입 공사비용 통보, 공사비 납부

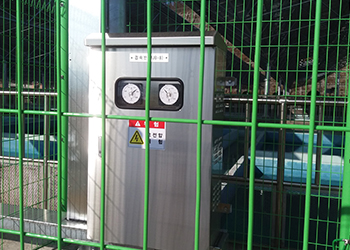

6

해당 지자체 신고, 전기감리업자 선정 (감리비 발생)
7

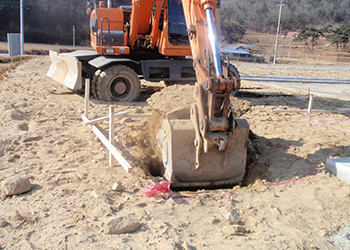

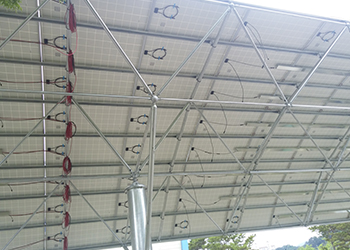

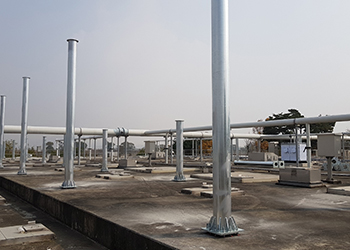

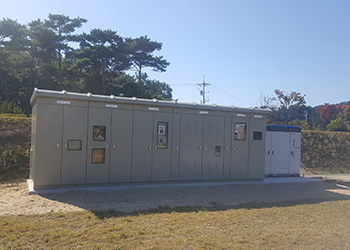

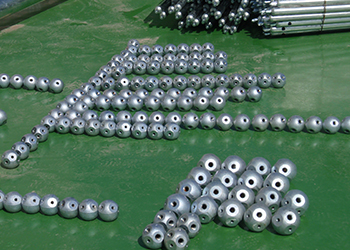

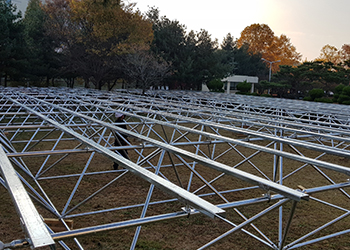

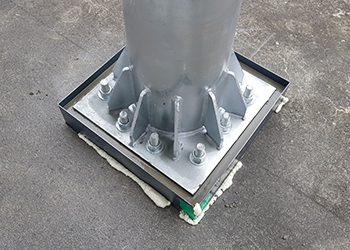

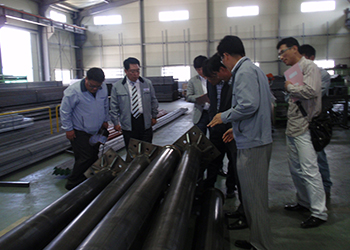

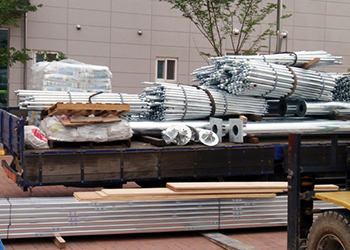

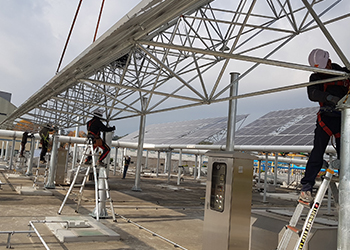

토목공사, 구조물공사, 전기공사, 한전 인입공사
8

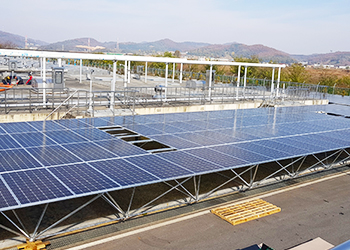

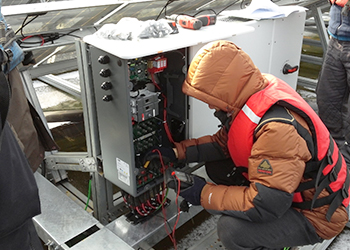

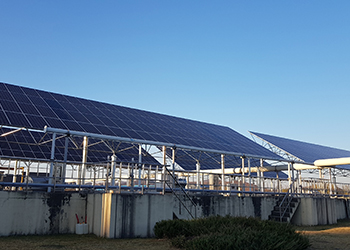

시설공사 완료후 전기안전공사 접수
9

생산전력 판매(한국전력공사 SMP 월별판매)
10

해당 지자체 서류 신고
11

에너지관리공단 설치확인, 전력거래소 회원가입
12

계량기 봉인 및 태양광 발전 개시
13

공급인증서(REC) 발급
14

공급인증서(REC) 판매, 현물시장 or 입찰시장 (4월, 10월)
